许继电气保自公司口碑工程建设热火朝天,又到了建设进度盘点时间。在过去的几个月里,各项目都迎来了阶段性进展。
一、葛洲坝水电站机组保护设备改造项目
项目概况:葛洲坝水电站隶属于三峡集团,是长江上第一座水电站,也是世界上最大的低水头大流量、径流式水电站。其中大江电站装机14台,二江电站装机8台,每年可发电157亿千瓦时。电站以500kV和220kV输电线路并入华中电网,并通过500kV直流输电线路向距离1000公里的上海输电120万千瓦。该项目的成功中标,是许继在三峡集团下属大中型水电站发变组保护的又一次突破,为后期溪洛渡、向家坝、乌东德、白鹤滩等水电站改造奠定了坚实基础。

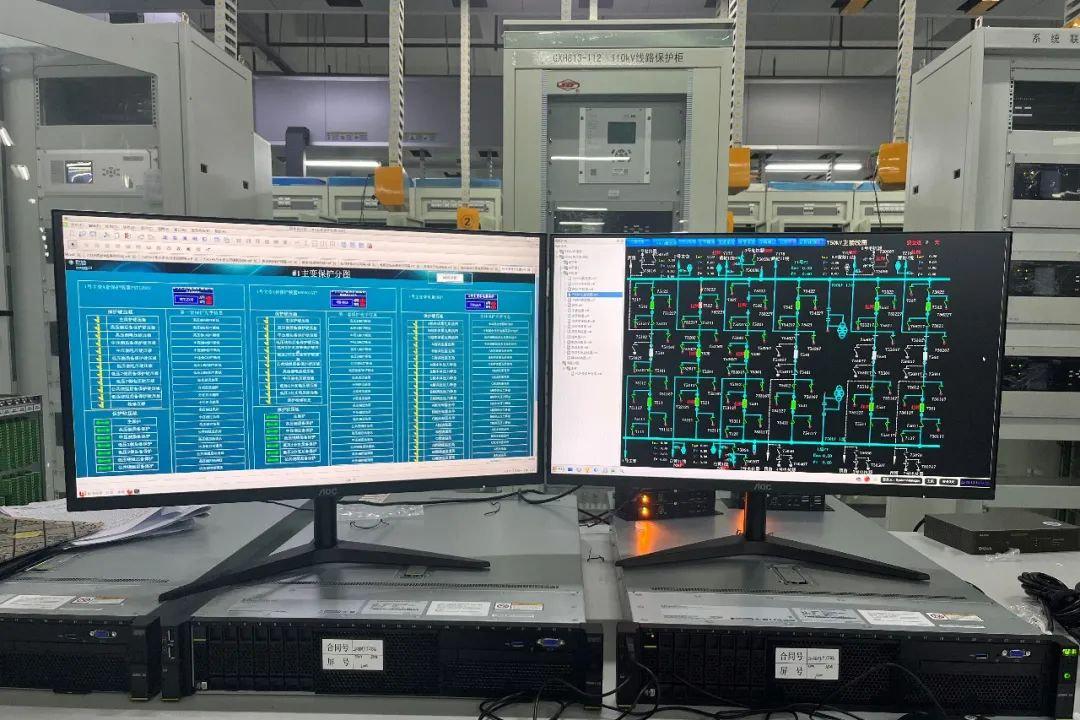

供货产品:该项目供货的主要产品为发变组保护装置WFB-805,共计23台套。WFB-805装置是全面支持常规发电厂发电机变压器组的新一代保护装置。保护软件使用VLD可视化逻辑编程,通过分层、模块化、元件化的设计,实现事故分析透明化。保护装置具有全面的软硬件自检及防护功能,在运行中周期性进行全生命周期的状态监测,通过时域识别和频域分析相结合的方法,有效避免采集回路不正常工作产生的异常数据对保护的干扰。
当前进度:项目涉及的22台机组分批次进行改造,开工日期为2021年12月15日,竣工日期计划为2026年12月15日。目前1号机组、6号机组、17号机组已完成现场安装、调试,并顺利投入运行;2号机组、7号机组、12号机组、13号机组、18号机组、20号机组、21号机组的保护装置已完成投产,正在厂内调试中,用户暂定于8月、9月将来厂进行验收。
二、华润电力应城龙湖风储一体化风电场二期200MW工程220kV升压站项目
项目概况:华润应城龙湖风储一体化风电场二期200MW风电项目由华润新能源(应城)有限公司投资建设。位于湖北省孝感市应城市陈河镇鼓楼街以东约200m。拟新建1座220kV升压站,计划今年10月底建成后并网发电。该项目的建设实施,是积极响应国家“双碳”目标,把握清洁能源行业发展趋势的有效实践,建成后将优化当地能源结构,对促进该地区经济可持续发展具有重大意义。

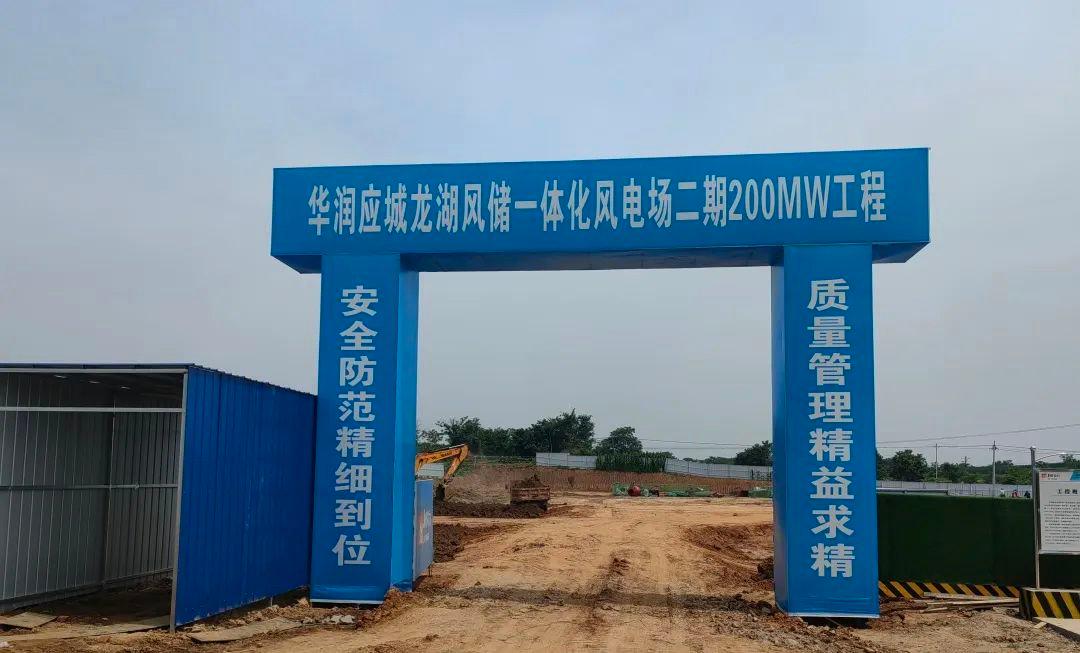

供货产品:该项目供货的产品包含保护自动化成套设备、SVG无功补偿成套设备、一二次预制舱。许继电气承担该升压站PC总承包工程,站区设备以预制舱方式供货,有效缩短安装调试周期,达到模块化快速建站的需求,充分展示出许继产品质量可靠、配套能力强的综合性电气企业实力。
当前进度:项目于5月底开工,当前土建施工阶段,其中主变、一二次设备舱、站用变和蓄电池舱等设备基础已完成,其余设备基础正有序施工中,计划7月底基础部分全部完成,满足下月设备进场安装条件,预计今年10月中旬完成设备安装调试,10月底送电。
三、西宁南川工业园110kV晶科项目
项目概况:南川工业园区晶科110kV变电站EPC总包项目是继2021年南川工业园区一期及二期四座变电站实施后在该地区的第五座变电站,南川工业园区输变电项目建设是支撑打造南川工业园区千亿光伏制造产业基地的重要举措,该项目工期紧,任务重,此次由许继承建,是继前期工程后再次对许继的生产配套能力和履约服务能力的认可。
供货产品:该项目将新建一座110kV变电站,许继提供了全站的一二次设备,包括主变、开关柜、保护监控设备及全站的土建电气施工工作。变电站包含容量为63MVA变压器4台,电源线路3回,10kV开关柜83面,采用行业领先的预装式变电站模式,再次展现了预装式集成变电站方案设计能力和强大的设备集成、智能制造能力。

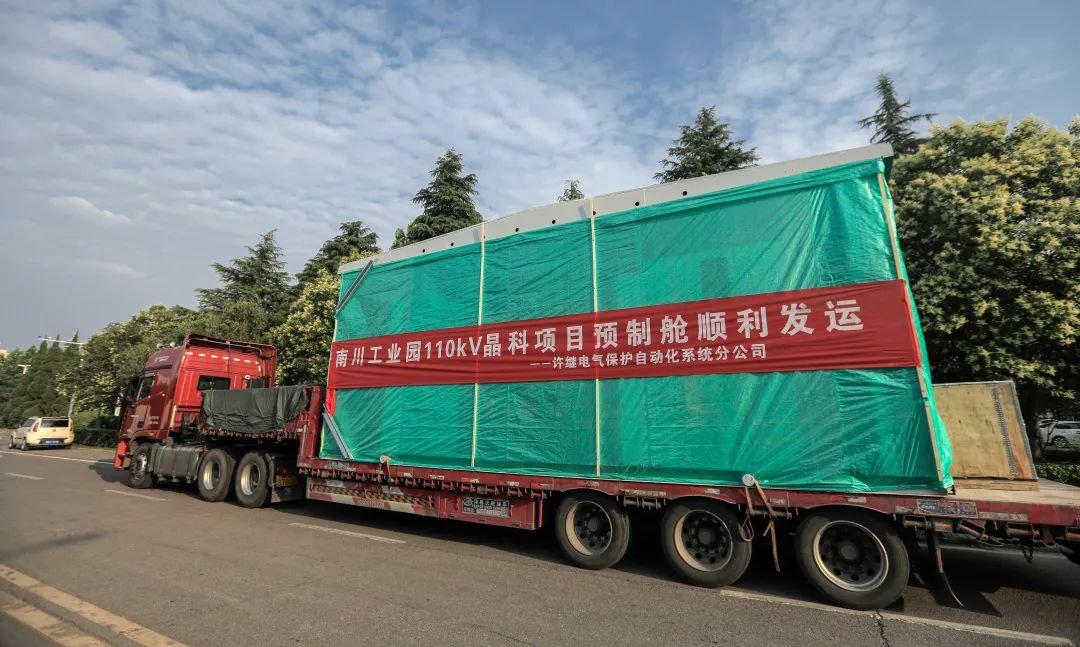

当前进度:为满足项目工期要求,从方案沟通到生产制造,保自公司成立由业务骨干组成的专业交付保障团队,确保主变、开关柜、预制舱等主要设备及时投产。在项目所在地西宁及设备主要生产地许昌出现疫情的两个多月,项目部人员和施工人员一起在工地封闭施工,齐心协力,将疫情对项目进度的影响降到最小。目前主变、一次设备预制舱等均已顺利进场安装,为7月31日项目的顺利并网送电奠定了基础。
四、宁夏750kV黄河变电站监控系统改造项目
项目概况:宁夏750kV黄河变电站监控系统改造项目是高电压等级存量变电站二次设备快速改造项目,涉及站内监控系统和68台装置。新老监控系统并列运行,按间隔逐个替代,测控装置采用“掏屏”更换方式,屏柜利旧,项目实施过程中一次设备不停电。该项目的成功实施将从根本上解决装置超期服役带来的故障高发及备件替换困难等问题,同时将为高电压等级存量变电站二次设备不停电快速改造探索新的技术思路和解决方案。
供货产品:该项目供货的产品有MCS-8500监控系统、FCK-851C测控装置、FCK-801C测控装置等。现场需更换监控主机2台,图形网关机2台,测控装置64台,保护装置2台,电压切换装置2台,站控层国网四统一交换机42台。改造应用的MCS-8500监控系统除满足原有监控系统所有功能外,还具备联闭锁逻辑可视化展示及校核、一键顺控操作票可视化校核、一键重命名等新技术功能;测控装置和变电站现有设备箱体结构、面板布局、端子定义、基本功能完全相同,满足工程现场不停电快速改造应用要求。
当前进度:目前该项目的4台监控系统主机已完成厂内系统安装、数据库制作、SCD制作及95%的监控图形画面制作,各类型号装置已完成信息上送等测试,预计7月底将完成监控高级功能测试。目前41台交换机、56台测控装置、2台操作箱及4200米光缆、6000米网线已陆续发往现场,近期将启动现场改造工作。
