5月28日,国内首条采用混合级联换流器技术的特高压直流输电工程——白鹤滩-江苏±800千伏特高压直流输电工程(以下简称“白江工程”)双极高端换流器首次带电,许继电气供货的换流阀设备一次解锁成功,顺利完成OLT试验,并成功助力双极高端换流器启动送电,为工程全面建成投运迈出关键一步。

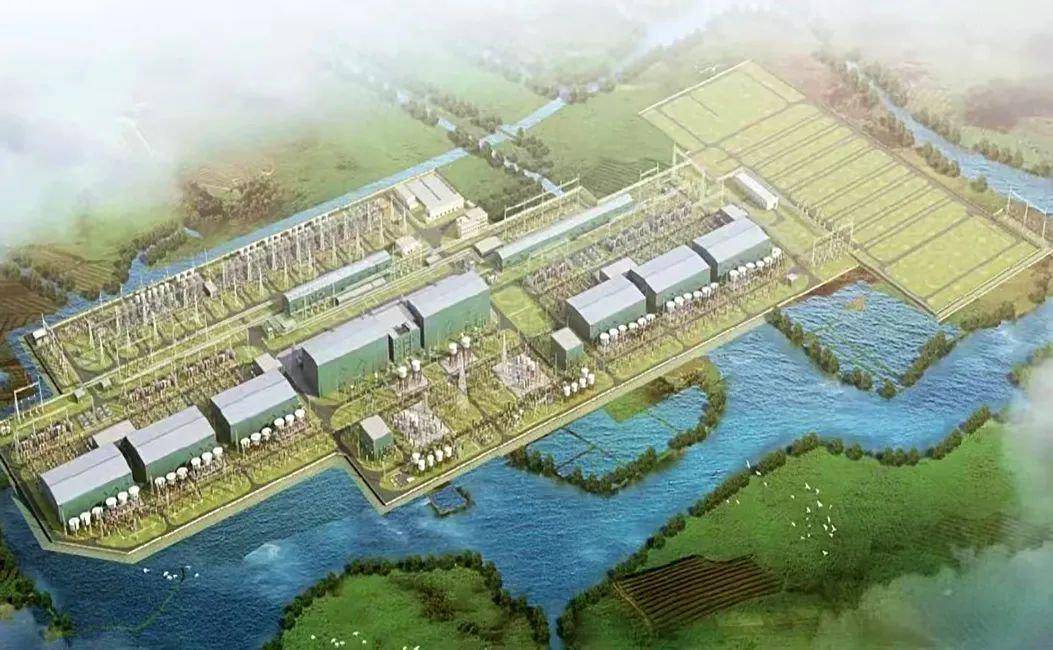

白鹤滩-江苏±800kV特高压直流工程是我国实施“西电东送”战略的重点工程,承担着将全球在建最大水电站白鹤滩水电站的清洁能源输送到江苏的重任,工程线路全长2087公里,起于四川省凉山州布拖换流站(送端),止于江苏省苏州市姑苏换流站(受端),建成投运后每年预计可减少煤炭运输1375万吨,减排二氧化碳2700万吨、二氧化硫6.8万吨,对于引领技术创新、优化能源配置、推动绿色发展等具有重大战略意义。

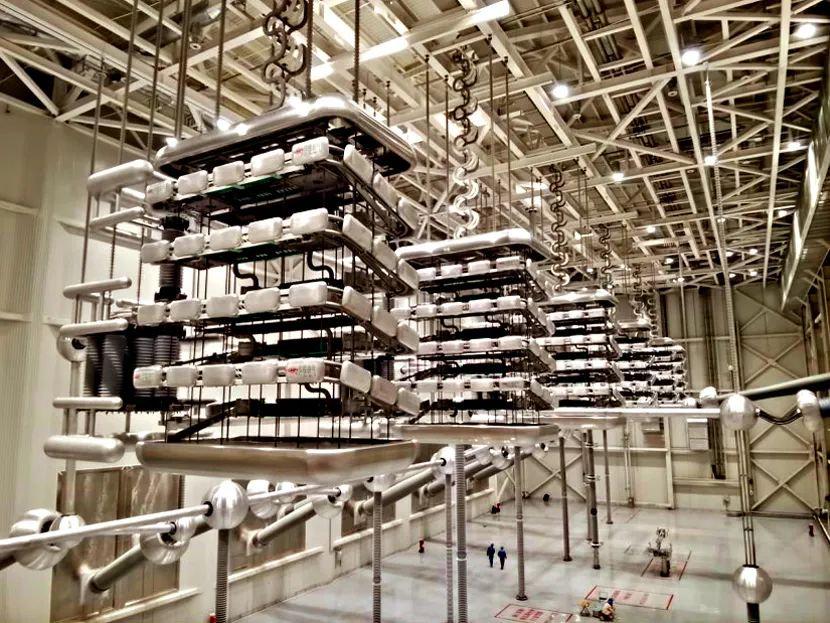

许继电气采用最为先进的特高压换流阀技术,为白江工程受端姑苏换流站提供双极高端换流阀设备。作为直流输电系统的坚强“心脏”,换流阀能够实现交直流电能的灵活转换,为白鹤滩清洁水电远距离可靠输送提供强大动能。
大树参天非一日之功,姑苏换流站的建设也非一蹴而就,许继特高压直流换流阀更是攻坚克难、精益求精、百炼成钢。

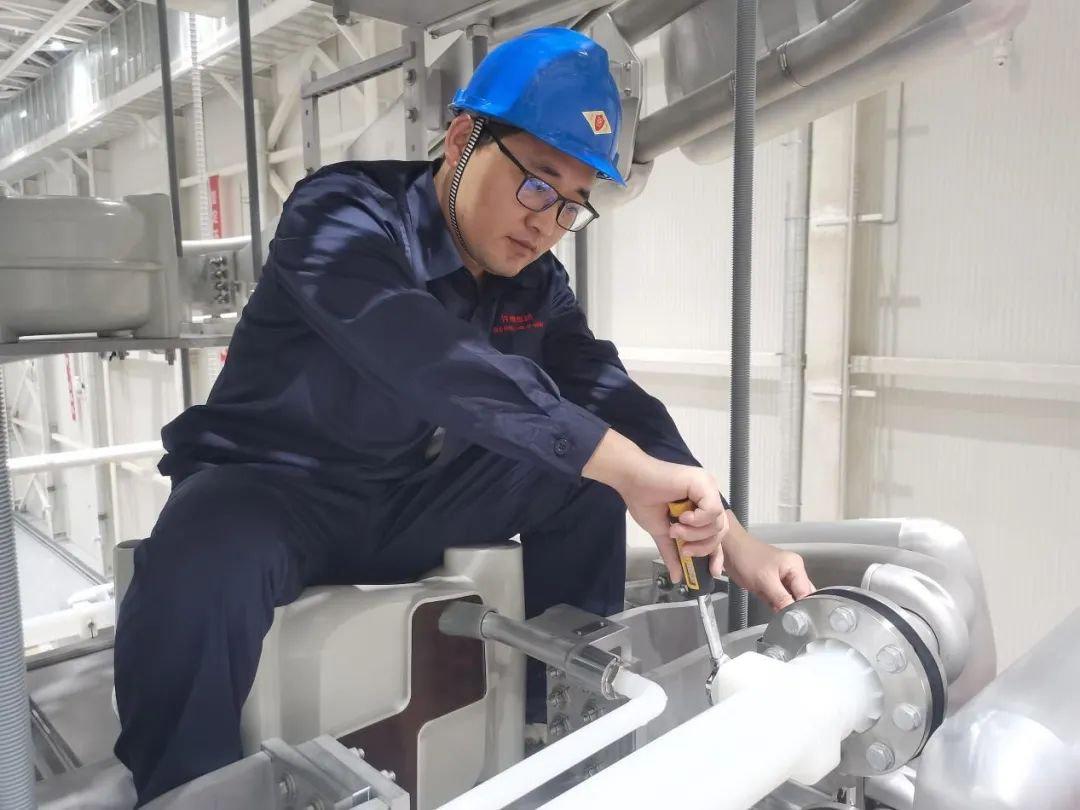

元旦刚过,新年伊始。突如其来的疫情让许昌这座城市的大街变得冷冷清清,宛如按下了“暂停键”,而许继白江工程现场项目组却紧锣密鼓收拾好行囊,逆行出征奔赴姑苏换流站现场。在时间紧、任务重,防疫不能放松的情况下,项目组积极响应“计划不变、目标不延、质量不减”的目标号召,坚持科学防疫与现场服务两不误。为避免春节回家可能带来的防疫隔离影响到工程进度,现场项目经理杜玉格带头发挥党员责任担当,毅然决定春节不返乡。就这样,两个阀厅6个工作面,96阀组件、1968根光纤、26376个螺丝……,每天早7点至晚10点,对姑苏换流站展开了安装、调试的百天攻坚战。这帮平均年龄不足32岁的年轻人,无畏严峻的疫情和艰苦的工作生活环境,秉承“干一个项目、树一个口碑”的理念,怀着对直流工程的敬畏之心,以舍我其谁的工作担当,拿意志和任务拼,拿假期与工期抢,心中攒着一股子劲儿,我们既要打硬仗,更要打胜仗,白江工程这场硬仗,我们必胜!
作为姑苏换流站现场项目经理,杜玉格2021年底刚结束土耳其海外工程任务,到家不足月余,白江工程开工在即,他再一次挥手作别家人,在春节前夕毅然踏上奔赴江苏虞城工程现场的行程。寒冬鏖战正当时,杜玉格一直坚守在施工现场一线,每日加班加点保质量、赶工期,强力推进工程项目建设。
5月6日,许继电气现场团队按期完成双极高端换流阀设备全部安装调试工作。
5月13日,换流阀及阀控设备一次通过运检单位最终验收,获现场各单位高度肯定。许继电气现场团队奋战两个多月,成功将受疫情影响的1个多月工期“抢”了回来。
5月28日,许继电气供货的双极高端换流阀迎来了第一场大考,许继电气柔性输电分公司副总经理韩坤在许昌疫情反扑的严峻情况下,逆行出征现场指挥战斗,与团队成员齐心协力,全力保障姑苏换流站双极高端阀一次带电成功,为后续端对端系统调试及商业投运奠定了坚实基础。
